白鹤滩右岸首台机组定子铁心一次性 顺利通过磁化试验 达到精品指标

发布日期:2020-06-03 | 浏览:2943

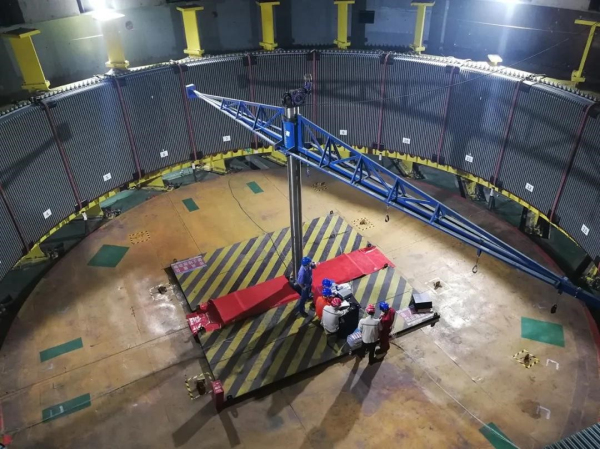

  磁化试验现场

       5月31日19时30分,电机公司研制的白鹤滩电站右岸首台(14号)机组,一次性通过了定子铁心磁化试验。现场磁化试验结果表明,定子铁心单位损耗、温升、温差及噪音均达到精品指标。凭借目前最优的试验结果,白鹤滩电站右岸首台机组作为全球定子铁心尺寸最大的百万千瓦水轮发电机组,已经完全具备了定子下线条件。

       磁化试验完成后,电机公司将与各参建方一道,有序推进右岸机组机电安装各项工作,预计2020年9月底吊装首台转子,2020年11月底吊装第二台转子,全力确保2021年7月首批机组投产发电。
